商洛发电:2号机组发电机转子抽吊一次成功

颁布功夫:2025-09-19 起源:商洛发电 作者:张弛
分享到:

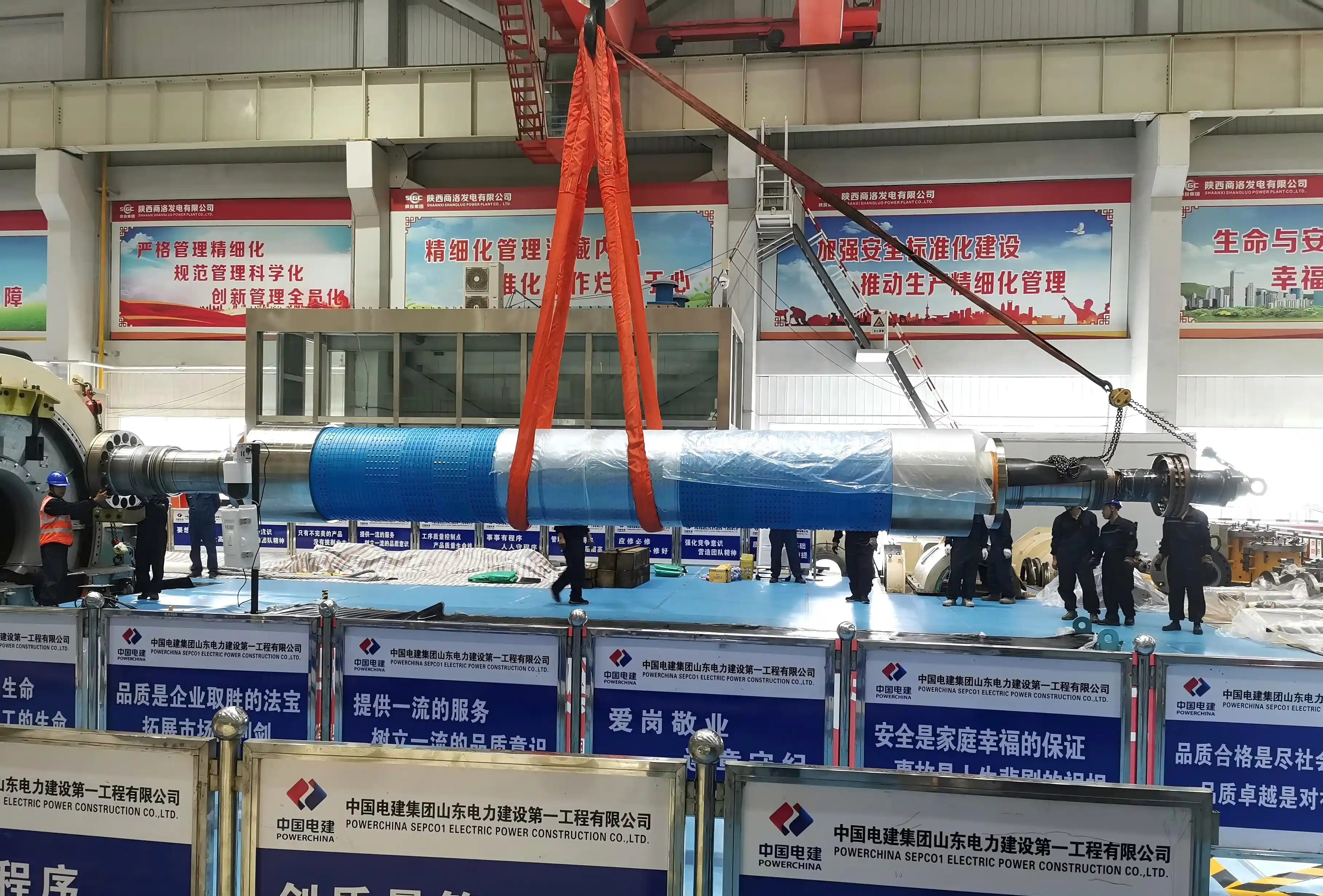

9月19日13时10分,长约13米、沉达67.5吨的2号发电机转子一次顺利抽出,并安全吊装至转子支架上,标志取商洛发电#2机组A级检建沉大节点工作顺利实现,等级检建迈入关键阶段。

20250919173505055

发电机抽转子工作是发电机崩溃检建的关键一环,作业质量直接关系整体A建工期及机组持久不变运行。商洛发电全面部署、全面铺排,组织专业技术人员假造技术执行规划与安全保险预案,屡次召开高风险作业分析会及安全技术交底会,明确作业风险,把控作业细节,落实安全责任。提前对行车、吊具等关键工用具进行查抄校验,组织作业人怨仉对抽转子过程中转子与定子间的摩擦碰撞、起吊失衡等风险点及中心地位校准、水平度节造等关键技术重点发展专项进建,为安全高效作业提供技术支持。

11时30分抽转子工作正式起头,整个作业人员并肩作战,多点站位,亲昵监督转子前进过程中与定子之间的间隙,实时调整转子中心地位,预防产生摩擦碰撞。经过近2幼时的严重作业,发电机转子安稳匀速地移出定子膛,安全落至专用托架,2号发电机抽转子工作圆满实现。

下一步,商洛发电将对2号发电机发展全面、详细的崩溃查抄,严把检建质量关,实时解除影响转子及发电机安全不变运行的隐患,切实提升设备靠得住性,为机组长周期安全不变运行奠定坚实基础。
